鸡西市第三净水厂升级改造工程-土建工程第一次会议在鸡西市供水有限公司召开
9月9日,在鸡西市供水有限公司召开了亚行贷款黑龙江省煤炭资源枯竭型城市转型发展促进项目鸡西项目,鸡西市第三净水厂升级改造工程-土建工程第一次会议。
鸡西市发改委宋丽杰主任和哈佛尼咨询公司李老师以及监理方的中标单位吉林中交工程建设咨询有限公司、施工方的中标单位黑龙江省建筑安装集团有限公司、市供水有限公司刘玉才副总、张国华总工等单位和相关人员参加了会议。
会议由市供水有限公司工程部长安志刚主持。会上,参会人员分别就各自负责的工作情况做了发言。
一、市发改委宋丽杰主任强调
1.无论是建设单位、监理方和施工方密切做好配合工作,建设单位做好上下沟通和协调工作,按要求严格做好这个项目。
2.做好安全工作:疫情安全,对外来人员做好管控工作,做好登记,要对本地疫情防控政策进行了解。生产安全:安全施工。要提高站位,做好安全管理工作,对安全生产严加防控。在施工过程中,出现的任何问题都可以通过李老师及咨询团体进行沟通和协调。
二、亚行咨询公司李老师认为
国家财政部贷款项目,要求非常高。相关单位应当进一步加强以下方面工作:
1.严格执行合同,在进度、工程质量、安全和环境管理等方面按照签订的合同执行。
2.符合亚行采购政策、环保政策,从进度、质量、环保、现场和安全等方面,亚行会不定期的检查。
3.报账制:从完成合格的工程量,上报进行批复工程款。工程款支付,按照亚行提供的各种表格进行申报。
4.要求施工方在投标时的主要管理人员,除非有特别重大事情不允许变更。
5.要求施工方管理工程人员,是工程方面专业人员,有资质,有技术。
6.要求监理方做好上传下达的沟通工作。
7.环境管理方面,建设单位、监理单位和施工方都要有专人负责。
8.在疫情期间做好防控工作,对外来人员进行登记和周围居民沟通好。
三、市供水有限公司副总经理刘玉才同志指出
1.“鸡西市第三水厂升级改造工程”是省百大项目,对工期要求、质量要求非常严格。
2.建立各方通讯录,以便及时的沟通。
3.对于工程变更要和市发改委、市财政沟通好,以书面文字的形式,报送给阿曼尼公司,得到认可。
同时,市供水有限公司总工张国华同志对施工和监理等工作提出了具体要求:亚行的工作严谨,规矩严格。施工方要按照招标文件、投标文件及技术文件等严格施工。如果未按要求施工,建设方有权要求约谈施工方法人,需要拿出整改的措施和方案,如未能到达预期效果,建设方可以单方面解除合同。希望施工方和监理方高度重视和加快进度。
四、建设方要求:监理方对工程进度的控制、质量的控制、投资的控制、合同管理、信息管理、组织协调、安全监理和环保监理的工作,具体范围需按照专用合同条款约定执行。

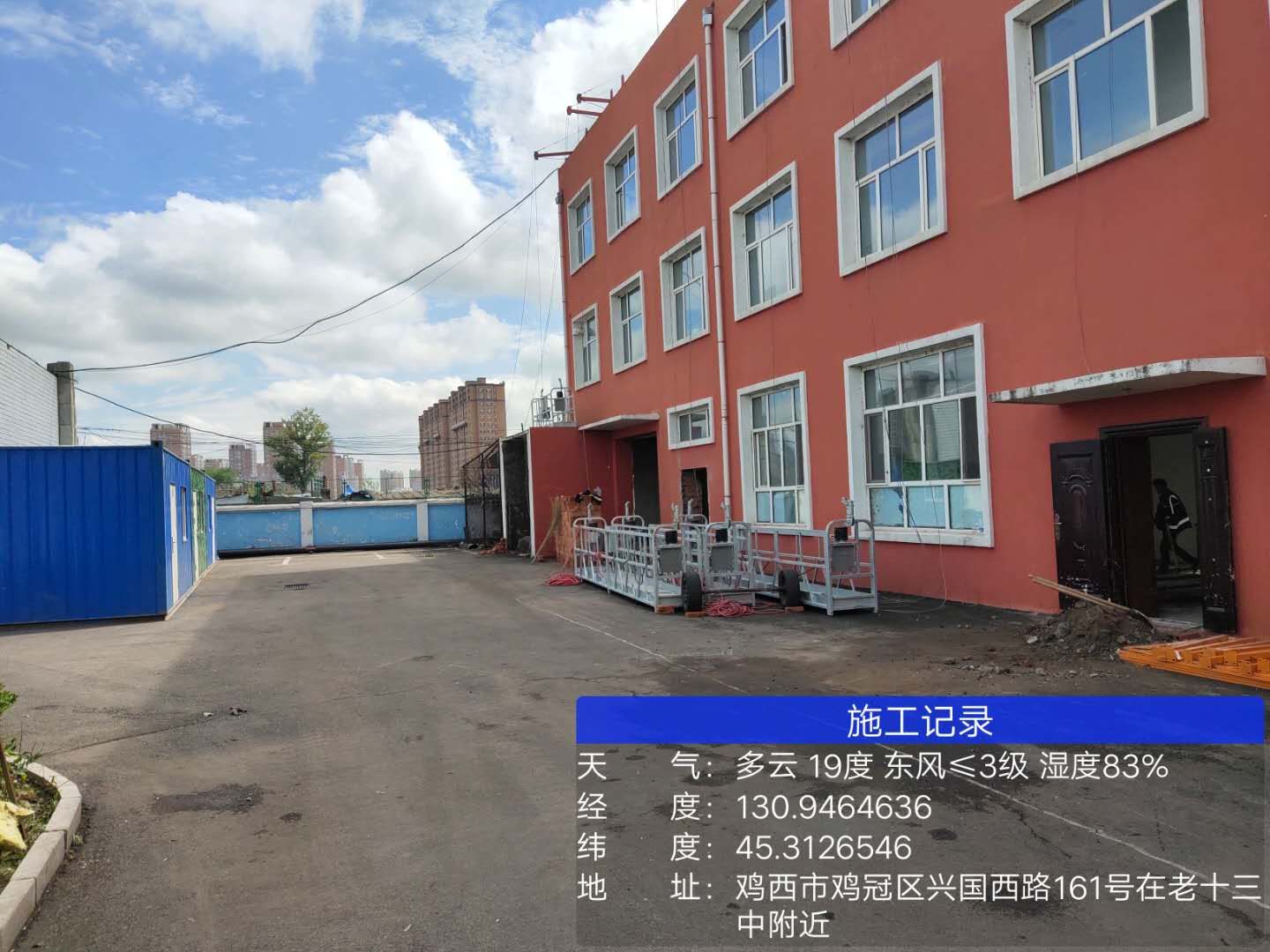

五、施工方表示:锅炉、变频系统和水箱已订购,9月25号到位,组织安装。10月15日保证安装完毕。外线使用原有外线,已完成。改造工作:9月10日外墙保温系统、综合楼、双氯阀间和絮凝沉镇间外维护工作结束。
六、监理方受业主委派对“鸡西市第三水厂升级改造工程”施工阶段进行监理。为了强化“鸡西市第三水厂升级改造工程”规范化管理,提高工程质量和整体管理水平,实现项目预期总体目标,特编制此《监理交底书》,望承建单位认真阅读并严格按照此规定认真组织施工和管理。详见《监理交底书》。
最后,哈佛尼咨询公司李老师对施工方提出的问题进行了现场解答。
